记输一高空作业队的第一次放线

      12月6日上午7:30 ,秋末初冬昼短夜长的季节,天空带点灰色夹着细雨,路灯还泛着光亮,队员们乘着小黄车出发前往110千伏汝湖至赤岗送电线路N2号塔~N3号塔进行最后的两相导线的放线。

记输一高空作业队的第一次放线_第1张图片
图片发自App

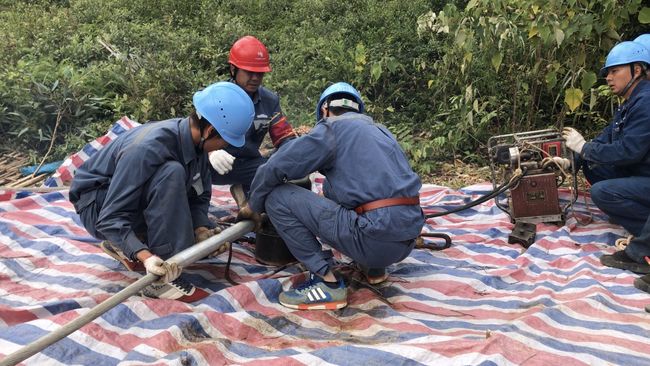

    小黄车摇摇晃晃到达现场,站班会后队员们开始检查现场的工器具是否齐全、铁塔拉线是否稳固、绞磨机是否完好牢固,已确保施工安全。高空人员佩戴好安全带安全绳、挂好防坠器后开始上塔做好准备。

图片发自App

      地面人员连接好迪尼玛与导线后,绞磨手将磨绳上磨,踏踏踏踏~ 一阵黑烟过后,绞磨机启动,两人拉住后面的磨绳,绞磨手在队长手势的指导下控制着绞磨机或上或下,导线缓缓上升。

图片发自App

      随着导线到达一定位置,塔上人员开始第一次驰度观测,驰度达到设计要求后,进行画印,随后放下导线,地面人员将长余导线剪掉并将耐张管压接在导线一端和安装防震锤。压接工艺要求比较高,朱队总是在旁边指导着我们如何预留空间、怎样避免压弯铝管……

记输一高空作业队的第一次放线_第2张图片
图片发自App

      压接完成后,磨绳再次将导线拉起,同时牵引着绝缘子抬起头,耐张管连接环慢慢地与绝缘子联板接触,高空人员出绝缘子,用U型环将其连接起来,这时拉磨绳的两位工作人员显得尤为重要,必须专心致志地用力拉紧磨绳,以防止出绝缘子的工作人员发生危险。

图片发自App

      紧线完毕后,高空人员再次观测驰度,对讲机里传来导线驰度符合施工要求的声音,上午的放线、紧线工作结束~

      中午十二点队员们在现场就地吃饭、休息。虽然饭看起来不怎么样,但大家都吃得有滋有味。虽然车上位置很小,大家也能挤挤,美美的小憩一会~

图片发自App

    下午一点,重复着上午的工作,将最后一相线拉上。紧线后,标志着110千伏汝湖至赤岗送电线路N2号塔~N3号塔放线工作顺利完成。

图片发自App

      收拾好工器具已是下午六点多,夕阳跟队员们一样高,渐渐地,暖暖的阳光变为了橙黄色,开始变得柔和,妩媚动人。陪着队员们踏上回基地的路~

图片发自App


图片发自App
