2025-04-25:移山所需的最少秒数。用go语言,给定一个整数 mountainHeight,代表一座山的高度。 还有一个整数数组 workerTimes,其中每个元素表示对应工人完成单位高度降低

2025-04-25:移山所需的最少秒数。用go语言,给定一个整数 mountainHeight,代表一座山的高度。

还有一个整数数组 workerTimes,其中每个元素表示对应工人完成单位高度降低所需的时间(单位为秒)。

工人必须同时开始工作以降低山的高度。对于第 i 个工人,如果他降低了高度为 x,那么他所花费的时间是:

workerTimes[i] * (1 + 2 + … + x) = workerTimes[i] * (x * (x + 1) / 2)

举例:

1.降低高度为 1,需要花费 workerTimes[i] 秒;

2.降低高度为 2,需要花费 workerTimes[i] * (1 + 2) 秒;

3.以此类推。

任务是求出所有工人一起合作,把山降到高度 0,所需的最小时间(秒数)。

也就是说,要合理分配工人降低的高度,使得他们各自的工作时间最大值最小,求出这个最小的最大工作时间。

1 <= mountainHeight <= 100000。

1 <= workerTimes.length <= 10000。

1 <= workerTimes[i] <= 1000000。

输入: mountainHeight = 4, workerTimes = [2,1,1]。

输出: 3。

解释:

将山的高度降低到 0 的一种方式是:

工人 0 将高度降低 1,花费 workerTimes[0] = 2 秒。

工人 1 将高度降低 2,花费 workerTimes[1] + workerTimes[1] * 2 = 3 秒。

工人 2 将高度降低 1,花费 workerTimes[2] = 1 秒。

因为工人同时工作,所需的最少时间为 max(2, 3, 1) = 3 秒。

题目来自leetcode3296。

下面是详细的分步骤过程:

1. 理解问题和关键关系

  • 每个工人 i 降低高度 x,需要时间:
    workerTimes[i] × (1 + 2 + … + x) = workerTimes[i] × x × (x + 1) / 2
  • 所有工人同时开始工作,每个工人的工作时间可能不同。最终完成时间是所有工人工作的最大值。
  • 目标是找到最小的时间 T,在时间 T 内,所有工人合起来能至少降低 mountainHeight 的高度。

2. 将问题转换成判定问题

  • 给定某个时间 T,判定是否存在一个分配方案使得所有工人在 ≤ T 的时间内,总计降低高度至少 mountainHeight

  • 对于工人 i,在时间限制 T 下,能降低的最大高度是多少?

    根据时间公式:
    时间 = workerTimes[i] × x × (x + 1) / 2 ≤ T
    解这个不等式求 x

    1. M = T / workerTimes[i]
    2. 则:x² + x - 2M ≤ 0
    3. 解这个二次不等式,最大整数 x 为:
      x = floor((√(1 + 8M) - 1) / 2)

3. 二分搜索的思路

  • 最少时间的下界是 1 秒(至少需要1秒才能开始工作)。
  • 上界是一个较大的时间,比如某个工人单独完成全部工作所需最大时间的保守估计。
  • 用二分搜索在时间范围里寻找最小的时间 midTime,根据步骤2对每个工人计算其最大降低高度,如果所有工人的降低高度之和 ≥ mountainHeight,说明可以在该时间或更短时间完成。
  • 如果不能完成,则需要增加时间;如果能完成,则尝试降低时间。

4. 具体步骤描述

步骤 1:初始化二分查找范围

  • 计算最大工时:
    找出 workerTimes 中的最大工作时间 maxT。

  • 计算最坏情况下某工人单独降低所有高度需要的时间上限:

    假设每个工人分担平均高度 h = (mountainHeight - 1) / len(workerTimes) + 1
    那么最大时间上界大约是:
    maxT * h * (h + 1) / 2

步骤 2:进行二分搜索

  • 利用 sort.Search 或经典二分搜索,在区间 [1, maxTime] 之间尝试时间 m

步骤 3:判断函数

  • 对于给定时间 m,计算每个工人在 m 时间下最大能降低高度:
    根据公式:x = floor((√(1 + 8 * (m / workerTimes[i])) - 1) / 2)
  • 累加所有工人的最大降低高度,得到总降低量 totalLoweredHeight
  • 如果 totalLoweredHeight >= mountainHeight,函数返回 true 表示时间 m 足够。
  • 否则返回 false

步骤 4:根据判断结果调整搜索区间

  • 如果时间 m 足够,尝试缩小区间向左搜索更小时间。
  • 否则向右搜索更大时间。

步骤 5:最终返回最小满足条件的时间

  • 二分搜索结束时返回找到的最小时间。

总体时间复杂度分析

  • 二分搜索的次数是 O(log(maxTime)),其中 maxTime 是最大时间界限,大致与山高度 * 最大工作时间成正比(但常数相对较大)。
  • 每次二分判断函数中需要遍历所有 n 个工人,计算每个人最大降低高度,复杂度是 O(n)
  • 因此总时间复杂度为 O(n log maxTime)

其中:

  • n 是工人数,最大 10000,
  • maxTime 最大可能很大,因为 workerTimes[i] 最大可达 10^6,mountainHeight 最大 10^5,但 log 操作使得其可接受。

空间复杂度分析

  • 除了存储输入的 workerTimes 和常量空间外,没有使用额外占用多倍大小的空间。
  • 主要使用 O(n) 空间存储 workerTimes 和少量临时变量。
  • 因此额外空间复杂度是 O(n)

总结

步骤 描述
问题转为判定是否给定时间内可完成任务 给定时间 T,计算每个工人最大降低高度求和是否≥山高
二次方程求每个工人在时间限制下最大可降低高度 利用公式 x = floor((√(1+8M)-1)/2),其中 M = T / workerTimes[i]
二分搜索时间区间寻找最优时间 利用二分法从时间区间中定位最小满足要求的时间
每次判定遍历工人计算高度 时间复杂度 O(n)
总时间复杂度 O(n log(maxTime))
总空间复杂度 O(n)

这样就实现了高效求解工人同时完成降山任务的最短时间。

Go完整代码如下:

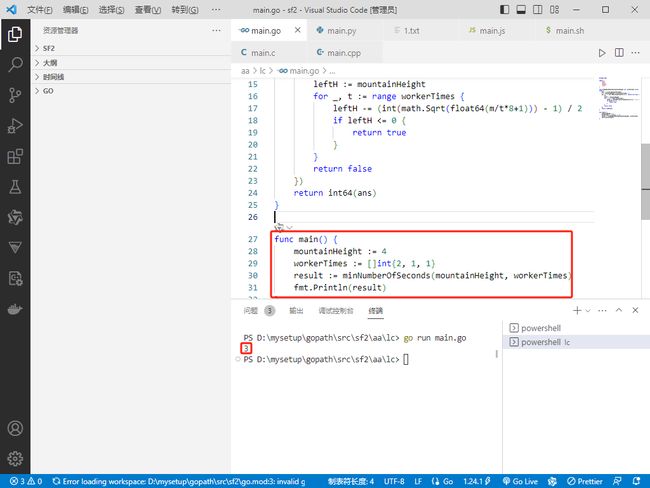

package main

import (
	"fmt"
	"math"
	"slices"
	"sort"
)

func minNumberOfSeconds(mountainHeight int, workerTimes []int) int64 {
	maxT := slices.Max(workerTimes)
	h := (mountainHeight-1)/len(workerTimes) + 1
	ans := 1 + sort.Search(maxT*h*(h+1)/2-1, func(m int) bool {
		m++
		leftH := mountainHeight
		for _, t := range workerTimes {
			leftH -= (int(math.Sqrt(float64(m/t*8+1))) - 1) / 2
			if leftH <= 0 {
				return true
			}
		}
		return false
	})
	return int64(ans)
}

func main() {
	mountainHeight := 4
	workerTimes := []int{2, 1, 1}
	result := minNumberOfSeconds(mountainHeight, workerTimes)
	fmt.Println(result)
}

2025-04-25:移山所需的最少秒数。用go语言,给定一个整数 mountainHeight,代表一座山的高度。 还有一个整数数组 workerTimes,其中每个元素表示对应工人完成单位高度降低_第1张图片

Python完整代码如下:

# -*-coding:utf-8-*-

import math

def min_number_of_seconds(mountain_height: int, worker_times: list[int]) -> int:
    max_t = max(worker_times)
    h = (mountain_height - 1) // len(worker_times) + 1

    def can_finish(m: int) -> bool:
        left_h = mountain_height
        for t in worker_times:
            # 等效于 Go 代码的:(int(math.Sqrt(float64(m/t*8+1))) - 1) / 2
            count = (int(math.isqrt(m // t * 8 + 1)) - 1) // 2
            left_h -= count
            if left_h <= 0:
                return True
        return False

    left, right = 1, max_t * h * (h + 1) // 2
    while left < right:
        mid = (left + right) // 2
        if can_finish(mid):
            right = mid
        else:
            left = mid + 1

    return left

if __name__ == "__main__":
    mountain_height = 4
    worker_times = [2, 1, 1]
    result = min_number_of_seconds(mountain_height, worker_times)
    print(result)
