【高项】6.3 排列活动顺序 ITTO

输入

项目管理计划组件:
① 进度管理计划;② 范围基准

项目文件
① 假设日志;② 活动属性;③ 活动清单;④ 里程碑清单


工具与技术

紧前关系绘图法(PDM)
① 完成到开始(FS):只有紧前活动完成,紧后活动才能开始的逻辑关系。
② 完成到完成(FF):只有紧前活动完成,紧后活动才能完成的逻辑关系。
③ 开始到开始(SS):只有紧前活动开始,紧后活动才能开始的逻辑关系。
④ 开始到完成(SF):只有紧前活动开始,紧后活动才能完成的逻辑关系。

最早开始时间(ES)
最早完成时间(EF)
EF=ES+工期

最迟开始时间(LS)
最迟完成时间(LF)
LS=LF -工期

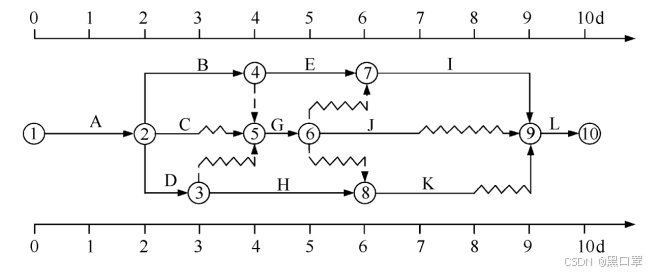

【高项】6.3 排列活动顺序 ITTO_第1张图片


箭线图法(双代号网络图)
箭线图法(ADM)是用箭线表示活动,节点表示事件的一种网络图绘制方法。这种网络图也被称作双代号网络图(节点和箭线都要编号)或活动箭线图(AOA)。

  • 网络图中每一活动和每一事件都必须有唯一的一个代号
  • 任两项活动的紧前事件和紧后事件代号至少有一个不相同,节点代号沿箭线方向越来越大
  • 流入(流出)同一节点的活动,均有共同的紧后活动(或紧前活动)

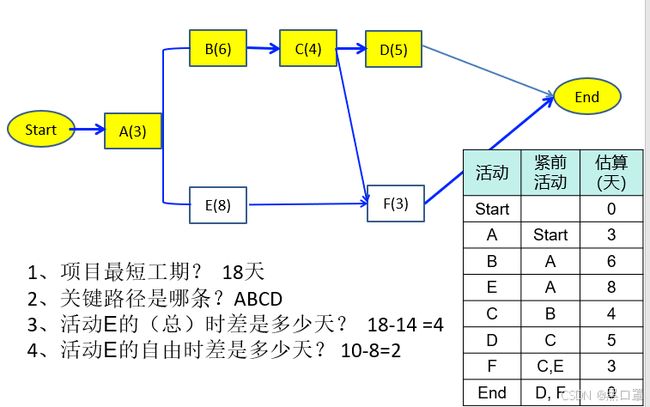

 【高项】6.3 排列活动顺序 ITTO_第2张图片
四种依赖关系

  • 强制性依赖:是法律或合同要求的或工作内在性质决定的依赖关系
  • 选择性依赖:基于具体应用领域的最佳实践或项目的特殊性质对活动顺序的要求来创建。
  • 外部依赖:是项目活动与非项目活动之间的依赖关系,这些依赖关往往不在项目团队的控制范围内
  • 内部依赖:是项目活动之间的紧前关系,通常在项目团队的控制之中。



提前量:相对于紧前活动,紧后活动可提前的时间量,提前量一般用负值表示。

滞后量:相对于紧前活动,紧后活动需要推迟的时间量,滞后量一般用正值表示。

输出

项目进度网络图:项目进度活动之间的逻辑关系(也叫依赖关系)的图形。
项目文件(更新)
① 活动属性;② 活动清单;③ 假设日志;④ 里程碑清单
